Blok CCGT Ostrołęka Energi wszedł w fazę rozruchu

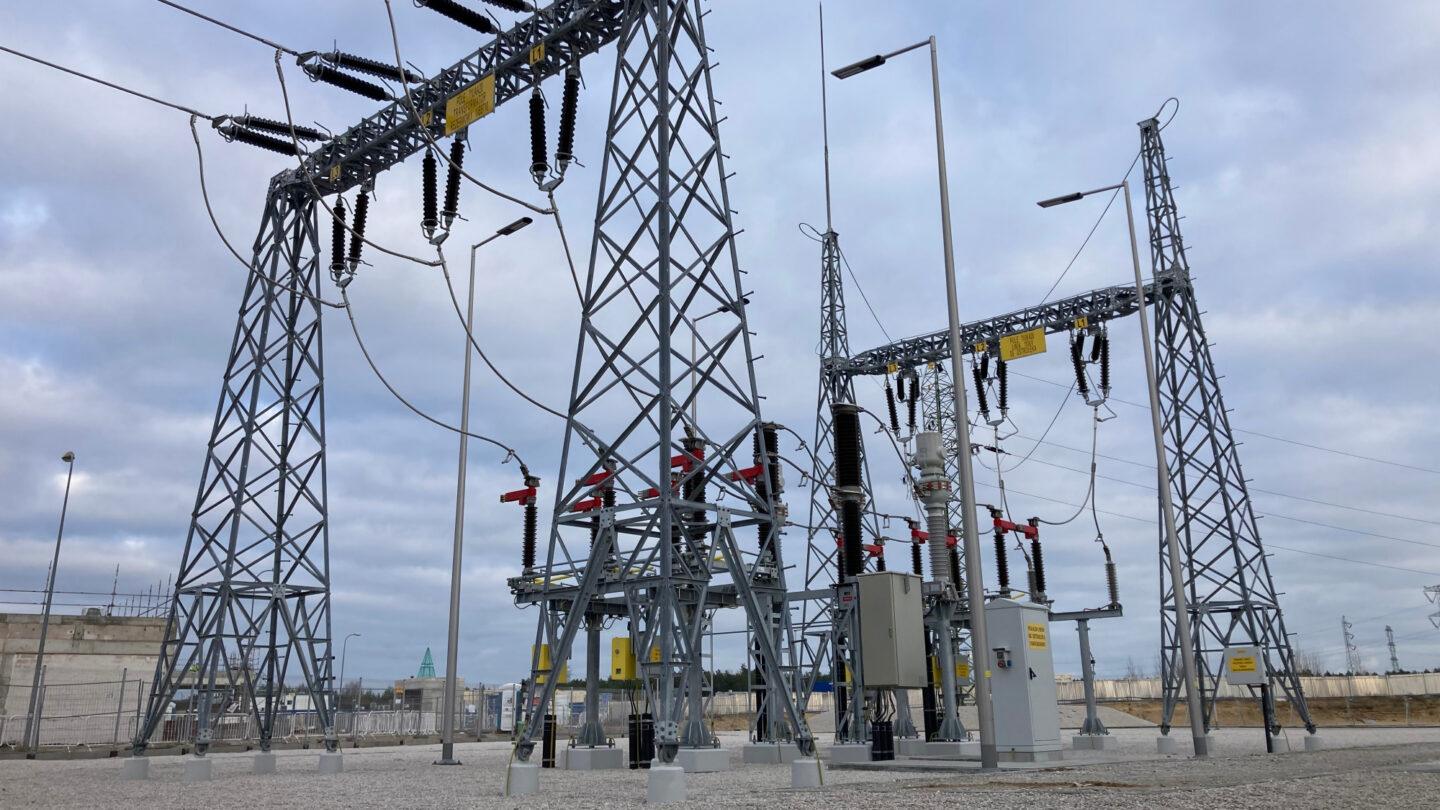

Projekt gazowo-parowy Grupy Energa w Ostrołęce rozpoczął pierwszą fazę rozruchu. Proces zainicjowano poprzez podanie napięcia z sieci 110 kV do transformatora potrzeb własnych – poinformowała spółka w komunikacie prasowym.

Rozpoczęcie tzw. zimnego rozruchu oznacza wejście inwestycji w ostatni etap realizacji, przybliżający moment rozpoczęcia eksploatacji elektrowni.

W ramach rozruchu przeprowadzone zostaną m.in. testy układu wyprowadzenia mocy (elektrownia będzie połączona z siecią przesyłową linią napowietrzną 400 kV), a następnie synchronizacja jednostki z Krajowym Systemem Elektroenergetycznym (KSE). Rozpoczną się także próby rozruchowe, w tym testy układów pomocniczych i przygotowania do pierwszego uruchomienia turbiny gazowej.

Czytaj także: W Gdańsku rusza budowa bloku parowo-gazowego Orlenu. Pierwszy tak duży w regionie

Blok CCGT Ostrołęka jest na zaawansowanym etapie realizacji

W bloku CCGT Ostrołęka zakończono montaż turbin gazowej i parowej, generatora oraz transformatorów: wyprowadzenia mocy, rezerwowego i potrzeb własnych. Ukończono również budowę chłodni wentylatorowej i kotła odzysknicowego.

Jak podano, wykonano większość instalacji technologicznych w stacji przygotowania wody oraz zasadnicze prace w stacji przygotowania gazu. Budynki elektryczne zostały wyposażone w niezbędne instalacje i urządzenia.

Realizacja projektu wymagała także działań poza terenem budowy. Wybudowano 28-kilometrowe przyłącze, które zasili blok w gaz ziemny wysokometanowy z transgranicznego gazociągu łączącego systemy przesyłowe Polski i Litwy.

Czytaj także: Orlen porządkuje grupę. Kolejne decyzje w sprawie Energi zapadną w przyszłym roku
